【建功在一線】四川達州項目3號機組完成168小時試運行 |
|
|
|
|

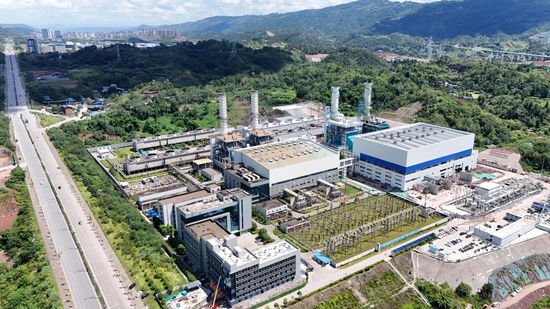

8月18日17時18分,建設公司四川達州燃氣電站二期工程3號機組順利完成168小時高負荷試運行,這一重要里程碑標志著該機組向正式投入商業運營邁出了關鍵一步。 該燃機電站二期項目建設2臺74萬千瓦H級燃氣—蒸汽聯合循環發電機組,新機組每立方米天然氣可發電6千瓦時,聯合循環效率60%以上。在試運行期間,機組嚴格按照電網調度指令運行,系統及設備運行狀態穩定,各項性能指標優良。熱控、電氣保護系統投入率達到 100%,汽水品質、蒸汽參數、凝汽器真空等關鍵指標均符合設計標準。 項目建設過程中,項目部克服了用地面積少、地質條件復雜、氣候環境炎熱等諸多困難,通過優化施工方案、加強現場管理,成功實現了項目的高效推進。二期工程從樁基施工開始到3號機組168小時試運結束,僅用時20個月;其中燃機復裝完成時間2025年3月20日,燃機首次點火時間2025年7月13日,發電機并網時間2025年7月31日,均創造了同類型項目建設的新紀錄。 該項目是四川省“十四五”電力發展規劃和能源發展規劃的重要工程,對優化四川能源結構、完善電力供應保障體系、支撐帶動地方經濟發展具有重要意義。燃機電站作為高效、清潔的能源項目,將有效增強地區電力供應能力,特別是在高峰時段發揮頂峰兜底作用,提升電網的穩定性和可靠性。同時,項目的投運有助于優化地區能源結構,減少對傳統化石能源的依賴,促進清潔能源的發展,符合國家可持續發展戰略。 |
|
